禹州博群·新筑九月工程进度播报!

2024-11-03禹州第一网编辑:xiaowang人气:


九月工程进度播报

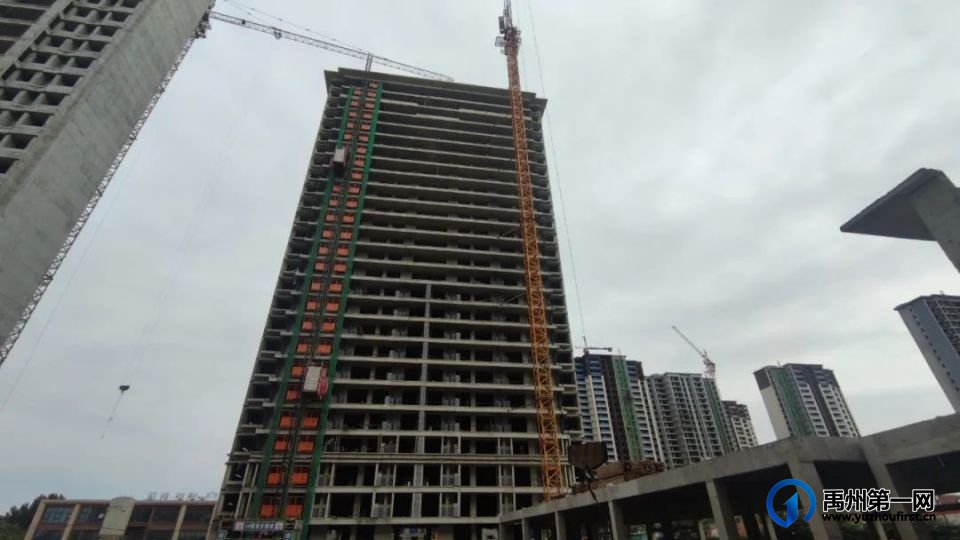

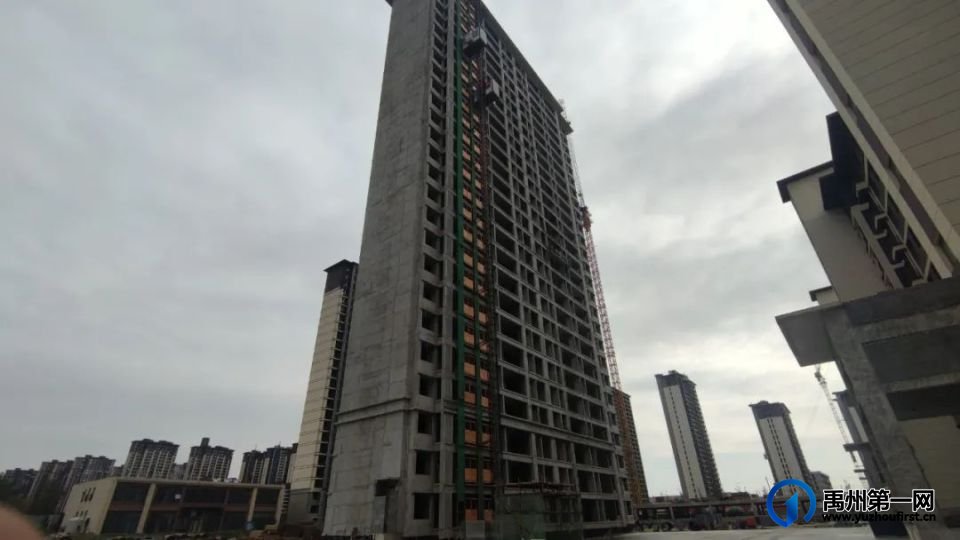

   1  号  楼


禹州博群·新筑九月工程进度播报!

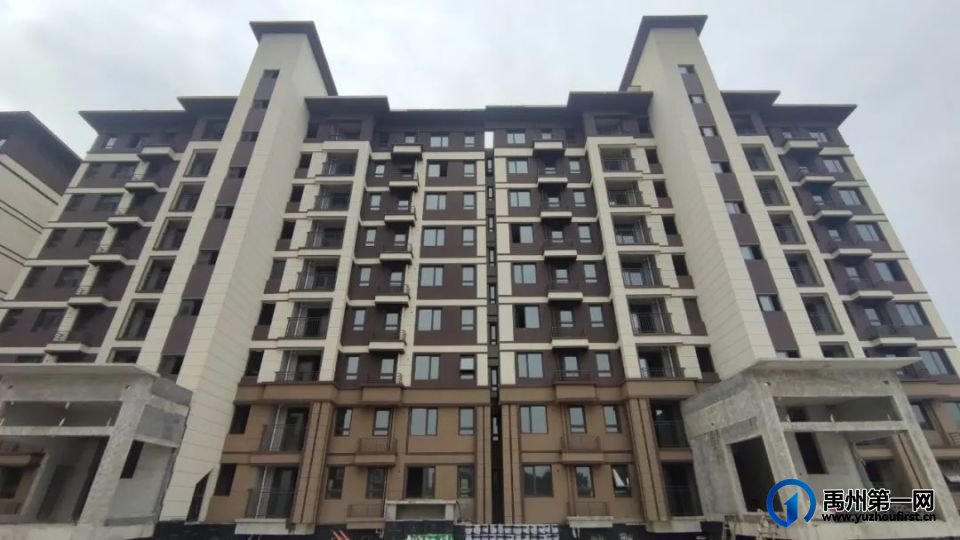

1号楼外墙真石漆及门窗施工完成100%,消防完成80%;电梯安装完成90%。

   2  号  楼


禹州博群·新筑九月工程进度播报!

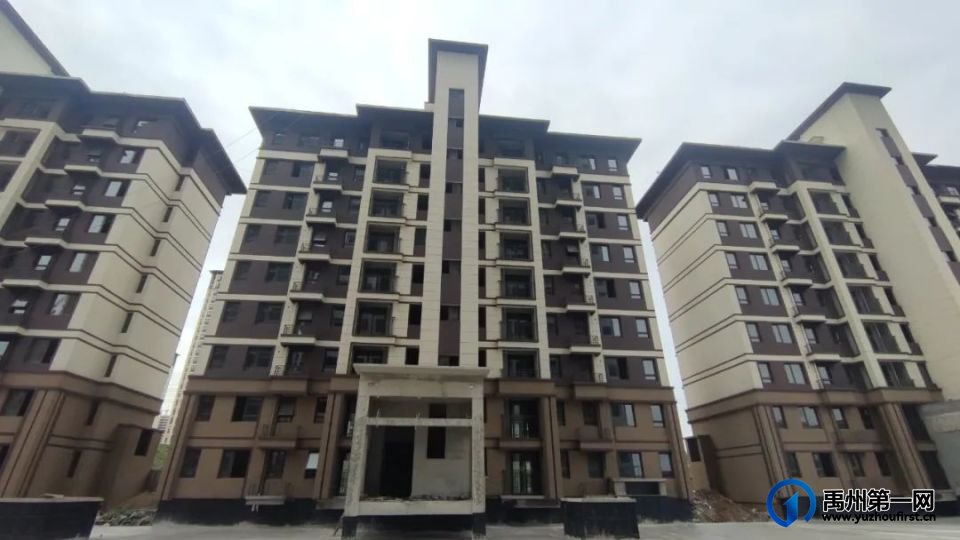

2号楼外墙真石漆及门窗施工完成100%;消防完成90%;电梯安装完成。

   3  号  楼


禹州博群·新筑九月工程进度播报!

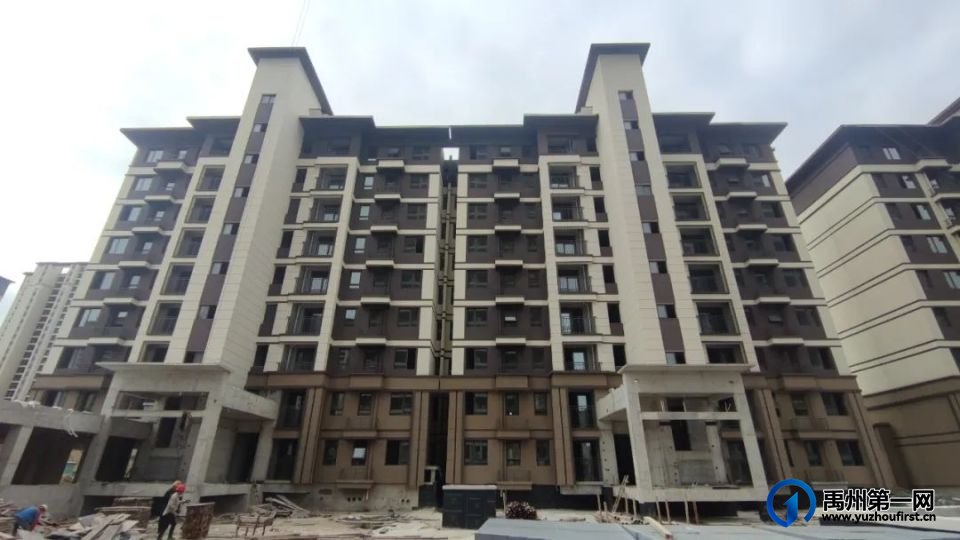

3号楼外墙真石漆及门窗施工完成100%;消防完成80%,室内电梯安装完成。

   5  号  楼


禹州博群·新筑九月工程进度播报!

5号楼主体结构完成,屋面工程施工完成,外墙粉刷完成,内粉完成80%。

   6  号  楼


禹州博群·新筑九月工程进度播报!

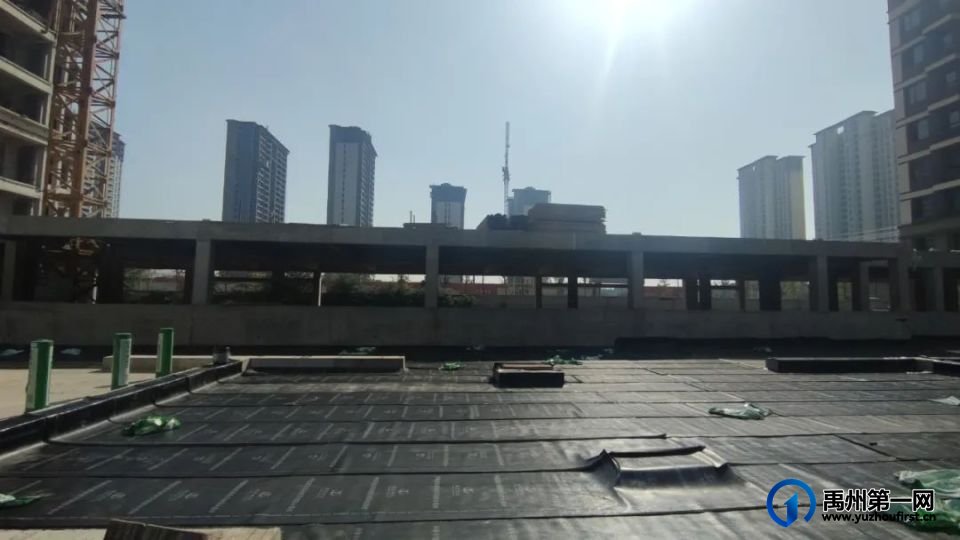

6号楼主体结构完成,二次结构砌筑完成50%,屋面找平层施工完成。



   9  号  楼


禹州博群·新筑九月工程进度播报!

9号楼外墙保温施工完成,真石漆完成95%;门窗安装完成70%;栏杆安装完成90%,室内电梯安装完成;公区地砖铺贴完成60%。

   宅 间 景 观


禹州博群·新筑九月工程进度播报!

地库:一批次地库全部结顶;其中6#9#宅间地库景观园建水系结构完成,消防道路硬化完成,乔木种植完成;管网完成90%。

   南 侧 围 墙


禹州博群·新筑九月工程进度播报!

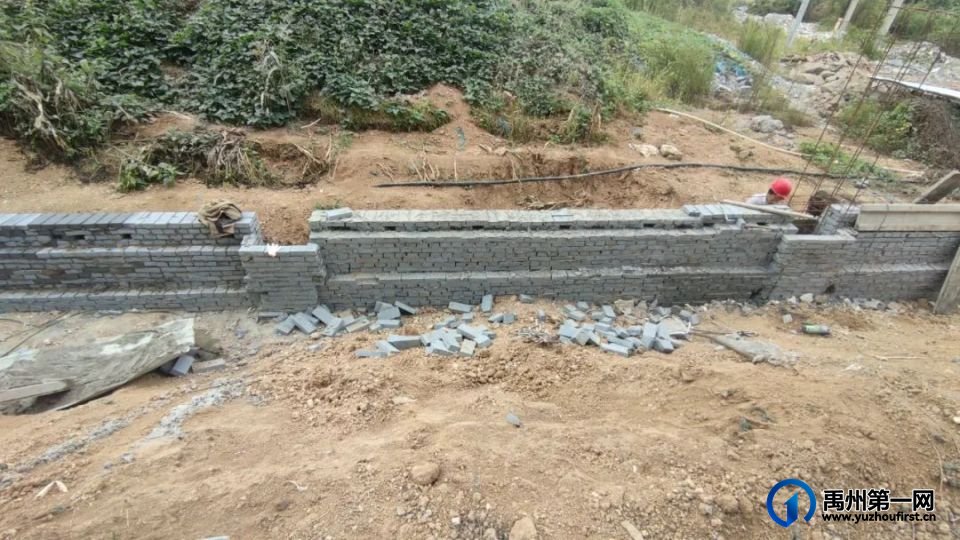

1#2#3#楼南侧土方回填完成,小区围墙砌筑施工完成30%。

   1#、6#宅间商业


禹州博群·新筑九月工程进度播报!

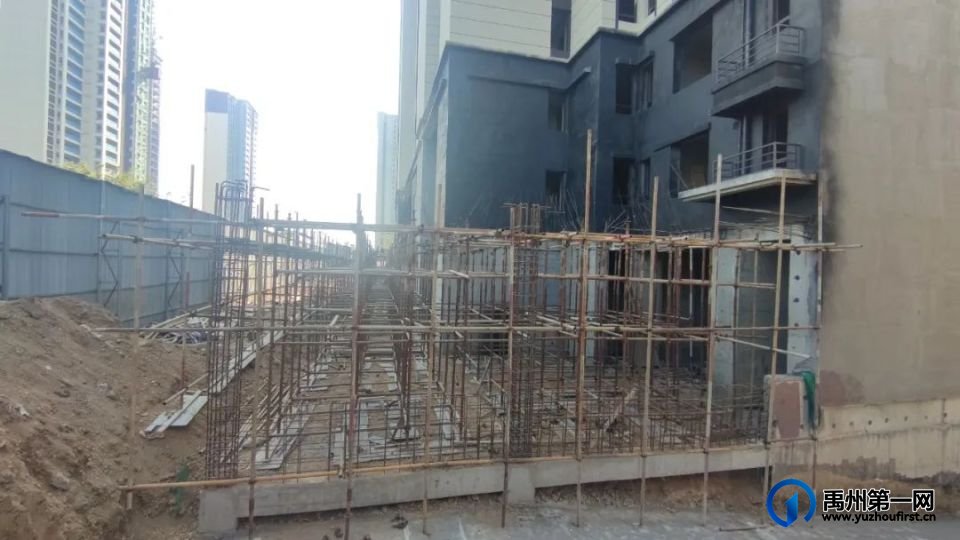

1号楼、6号楼宅间商业主体完成。

 9号楼商业


禹州博群·新筑九月工程进度播报!

9号楼商业顶板搭设完成90%。

展望未来,我们满怀信心地期许,与您携手步入这个崭新的居住空间,共同揭开美好生活的崭新篇章,共享每一个温馨、精彩的瞬间。

END

禹州博群·新筑九月工程进度播报!

禹州博群·新筑九月工程进度播报!

禹州博群·新筑九月工程进度播报!

禹州博群·新筑九月工程进度播报!

声明:

◈本宣传资料相关内容不排除因政府相关规划、规定及开发商未能控制的原因而发生变化。

◈本宣传资料仅为邀约邀请,买卖双方的权利义务以双方签订的《商品房买卖合同》及附件等协议为准。

◈本宣传资料内附所有资料,包括任何图片、插图、设计图、文字描述或其他资料,仅供参考或识别之用,不构成合同内容,具体内容以合同内容及政府最终审批为准。

◈本宣传资料中部分图片来自网络,如有侵权请联系删除。

◈本公司保留对宣传资料修改的权利,敬请留意最新资料。

◈文章部分图片来源于常用搜索引擎,我方非相关图片的原创作者,也不对相关图片内容享有任何权利。

◈我方重申:所有转载的文字、图片、音频、视频文件等资料知识产权归该权利人所有,但因为技术能力有限无法查得知识产权来源而无法直接与版权人联系授权事宜,若转载图片可能存在引用不当或版权争议因素,请相关权利方及时通知我们,以便我方迅速采取适当行为,避免给对方造成不必要的损失。

◈在法律允许范围内活动解释权归博群·新筑所有。

◈本宣传资料广告于2024年9月制作。


(来源:禹州博群新筑)
姓名:
电话:


  • 凡本网注明"来源:禹州第一网的所有作品,版权均属于禹州第一网,转载请必须注明禹州第一网,http://www.yuzhoufirst.cn。违反者本网将追究相关法律责任。
  • 本网转载并注明自其它来源的作品,目的在于传递更多信息,并不代表本网赞同其观点或证实其内容的真实性,不承担此类作品侵权行为的直接责任及连带责任。其他媒体、网站或个人从本网转载时,必须保留本网注明的作品来源,并自负版权等法律责任。
  • 如涉及作品内容、版权等问题,请在作品发表之日起一周内与本网联系,否则视为放弃相关权利。






图说新闻

更多>>
禹州建业新筑9月实景进度实拍

禹州建业新筑9月实景进度实拍




返回首页
