您现在的位置:新闻首页>楼盘进度

禹州博群新筑十一月工程进度播报!

2024-11-26禹州第一网编辑:xiaowang人气:

十一月工程播报

1号楼

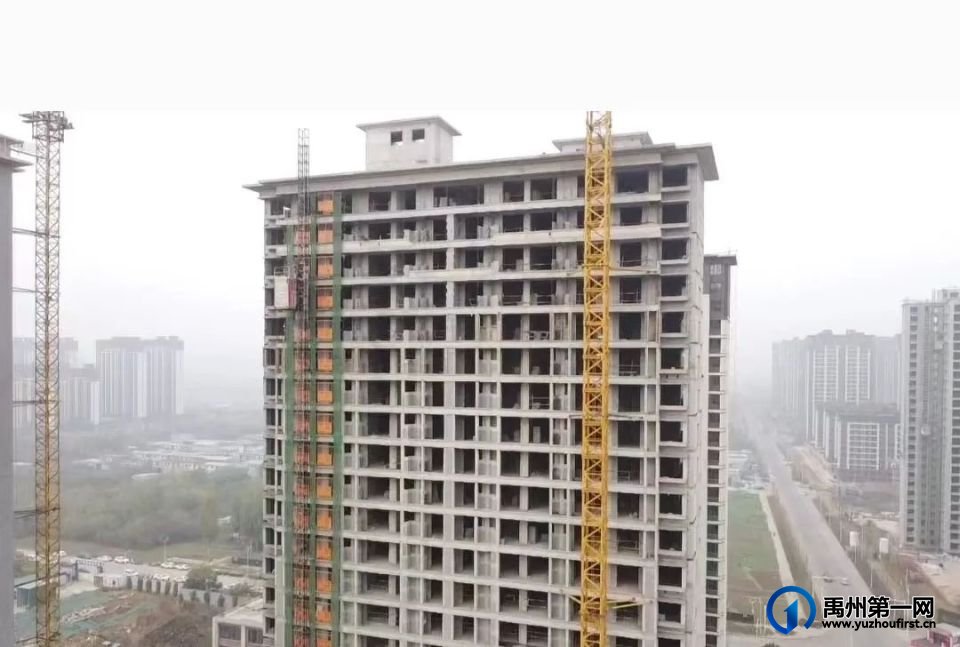

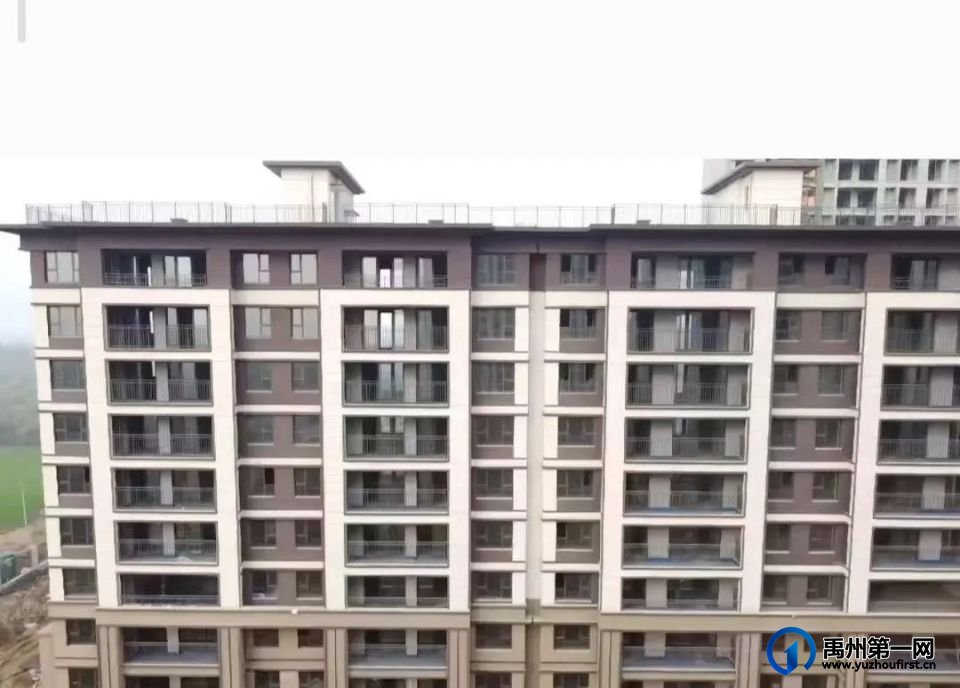

禹州博群新筑十一月工程进度播报!

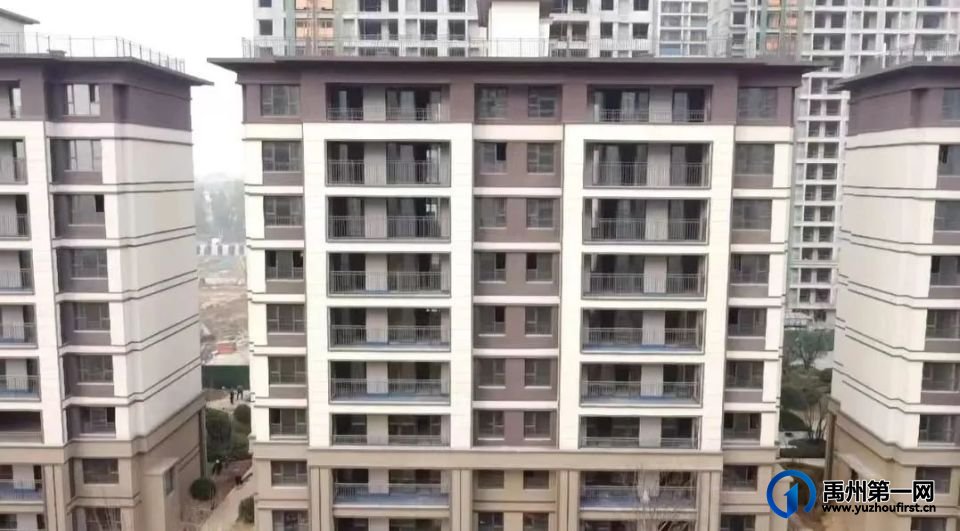

1号楼公区地砖施工完成,顶棚抗裂砂浆完成,外墙保温及涂料施工完成,门厅施工完成80%,公区吊顶施工完成95%,卫生间防水完成,防火门安装完成,入户门安装完成,窗户完成95%,电梯已启用

2号楼

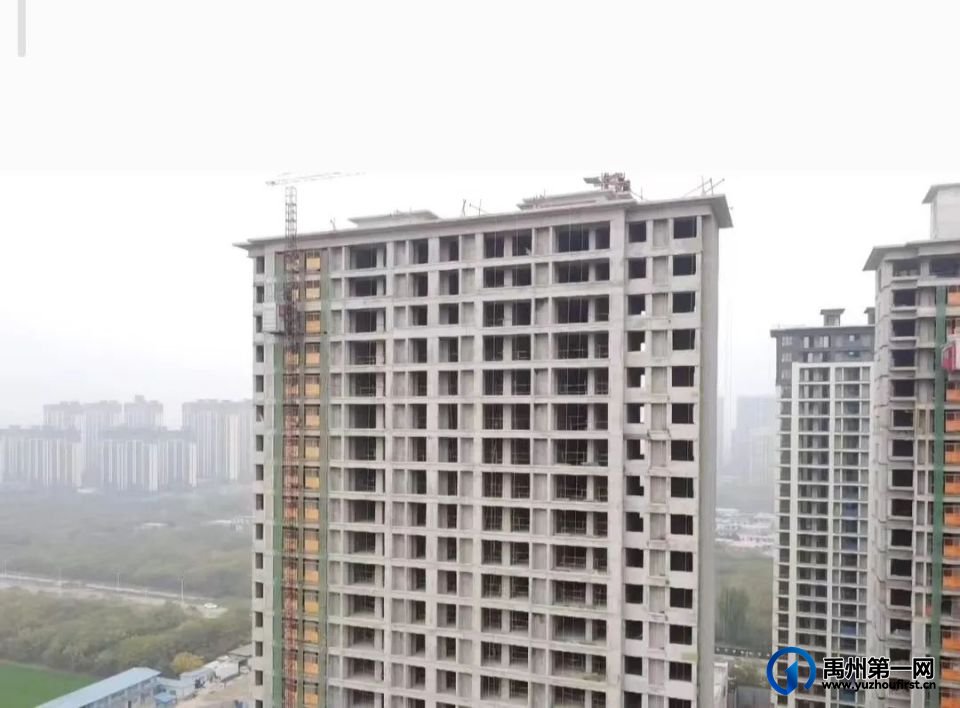

禹州博群新筑十一月工程进度播报!

2号楼公区地砖施工完成,顶棚抗裂砂浆完成,外墙保温及涂料完成,门厅施工完成95%,公区吊顶施工完成,卫生间防水施工完成,防火门安装完成,入户门安装完成,窗户完成95%,电梯已启用

3号楼

禹州博群新筑十一月工程进度播报!

3号楼公区地砖完成,顶棚抗裂砂浆完成,门厅施工完成95%,公区吊顶施工完成,卫生间防水施工完成,防火门安装完成,入户门安装完成,窗户安装完成,电梯已启用

5号楼

禹州博群新筑十一月工程进度播报!

5号楼内外墙抹灰施工完成,外墙保温施工中

6号楼

禹州博群新筑十一月工程进度播报!

6号楼砌体施工完成90%,构造柱浇筑完成70%

9号楼

禹州博群新筑十一月工程进度播报!

9号楼公区地砖施工完成,护墙板完成40%,批白完成90%,窗户安装完成90%,保温及涂料完成90%,顶棚抗裂砂浆施工完成,防火门安装完成,入户门安装完成70%,电梯已启用

东大门及宅间绿化

禹州博群新筑十一月工程进度播报!

禹州博群新筑十一月工程进度播报!

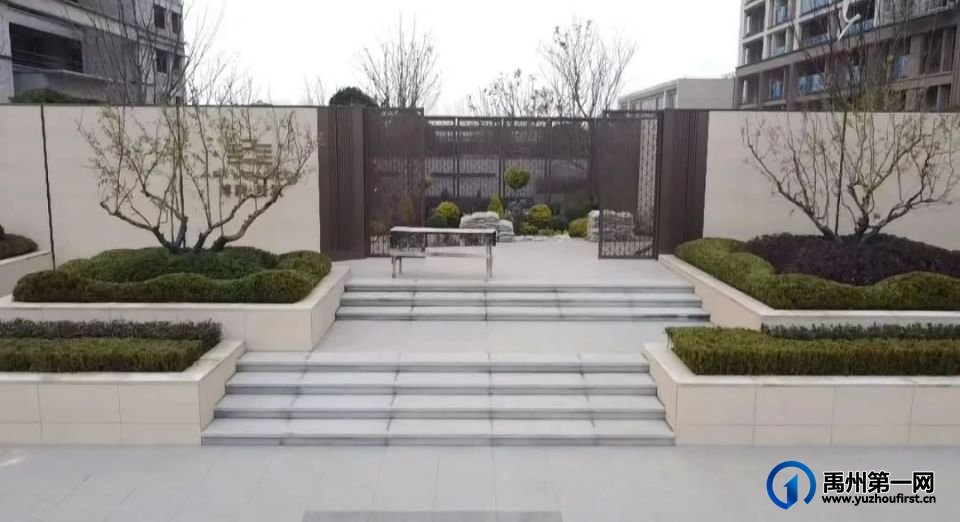

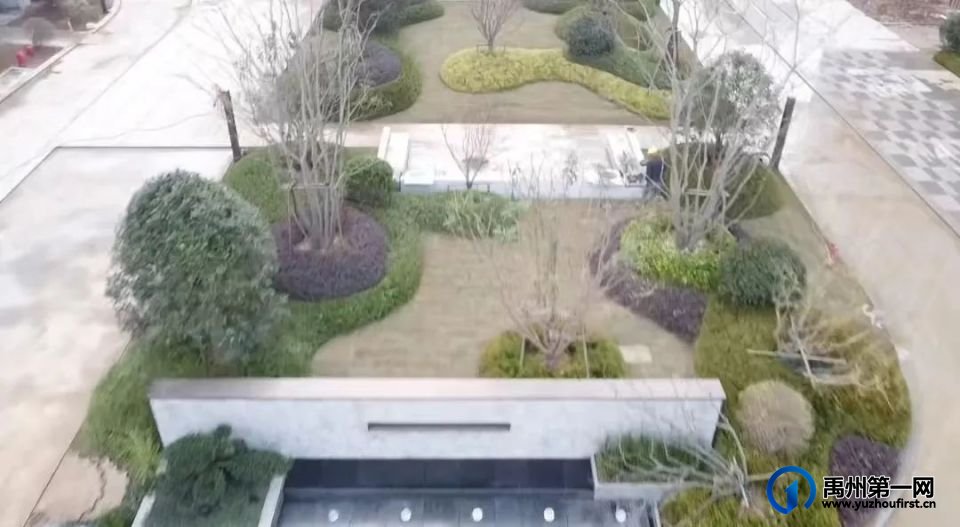

东大门已基本完成,6号至9号楼宅间绿化已完成,道路铺装完成,沥青待施工,整体完成90%

宅间绿化

禹州博群新筑十一月工程进度播报!

1号至3号楼绿化完成80%,道路硬化完成,铺装完成80%

言语清浅,情谊深长。我们一如既往守初心,以高标注、高速度、高品质倾心筑家,博群·新筑期待与您共鉴美好未来。

禹州博群新筑十一月工程进度播报!

禹州博群新筑十一月工程进度播报!

禹州博群新筑十一月工程进度播报!

禹州博群新筑十一月工程进度播报!

声明:

◈本宣传资料相关内容不排除因政府相关规划、规定及开发商未能控制的原因而发生变化。

◈本宣传资料仅为邀约邀请,买卖双方的权利义务以双方签订的《商品房买卖合同》及附件等协议为准。

◈本宣传资料内附所有资料,包括任何图片、插图、设计图、文字描述或其他资料,仅供参考或识别之用,不构成合同内容,具体内容以合同内容及政府最终审批为准。

◈本宣传资料中部分图片来自网络,如有侵权请联系删除。

◈本公司保留对宣传资料修改的权利,敬请留意最新资料。

◈文章部分图片来源于常用搜索引擎,我方非相关图片的原创作者,也不对相关图片内容享有任何权利。

◈我方重申:所有转载的文字、图片、音频、视频文件等资料知识产权归该权利人所有,但因为技术能力有限无法查得知识产权来源而无法直接与版权人联系授权事宜,若转载图片可能存在引用不当或版权争议因素,请相关权利方及时通知我们,以便我方迅速采取适当行为,避免给对方造成不必要的损失。

◈在法律允许范围内活动解释权归博群·新筑所有。

◈本宣传资料广告于2024年10月制作。

(来源:博群新筑)
姓名:
电话:

  • 凡本网注明"来源:禹州第一网的所有作品,版权均属于禹州第一网,转载请必须注明禹州第一网,http://www.yuzhoufirst.cn。违反者本网将追究相关法律责任。
  • 本网转载并注明自其它来源的作品,目的在于传递更多信息,并不代表本网赞同其观点或证实其内容的真实性,不承担此类作品侵权行为的直接责任及连带责任。其他媒体、网站或个人从本网转载时,必须保留本网注明的作品来源,并自负版权等法律责任。
  • 如涉及作品内容、版权等问题,请在作品发表之日起一周内与本网联系,否则视为放弃相关权利。

图说新闻

更多>>
禹州碧桂园城市之光9月实景进度实拍

禹州碧桂园城市之光9月实景进度实拍

返回首页
